Fast mitten in München realisierten wir eine moderne Gewerbehalle mit Büro für die Zimmerei Frank in München. Dieses maßgeschneiderte Bauvorhaben bietet die perfekte Kombination aus Funktionalität, Ästhetik und Effizienz.
Projekt
Leistungen
Gewerbehalle mit besonderem Fachwerkbinder
Ein besonderes Merkmal der Gewerbehalle ist das Fachwerkbinder-Dachtragwerk. Diese Konstruktion sorgt nicht nur für eine hohe Stabilität, sondern ermöglicht auch eine nahezu unsichtbare Verwendung von Verbindungsmitteln. Dies verleiht dem Innenraum eine klare und ästhetische Atmosphäre. Die Gewerbehalle bietet zudem zwei großzügige Emporen, die als zusätzliche Lagerfläche genutzt werden können. Die Hallengiebel sind mit zwei großen Toren ausgestattet, um einen einfachen Zugang zu ermöglichen. Eine PC-Verglasung verleiht dem Gebäude eine moderne, helle und ansprechende Optik.Druchdachte Gesamtlösung für Zimmerei
Darüber hinaus haben wir einen Extraanbau an der Längswand geplant, der speziell für eine Abbundanlage vorgesehen ist. Auch an Komfort wurde gedacht: Die Halle verfügt über eine beheizte Bodenplatte, die für angenehme Temperaturen während der Arbeit sorgt.
Die Zimmerei Frank in München schafft Lebensräume nach allen Regeln der Kunst. Ihr Qualitätsanspruch an sich ist einfach wie genial: „Wir bauen einfach so, als würden wir es für uns selbst machen.“
BAUSTELLEN-TAGEBUCH: GEWERBEHALLE MIT BÜRO IN MÜNCHEN

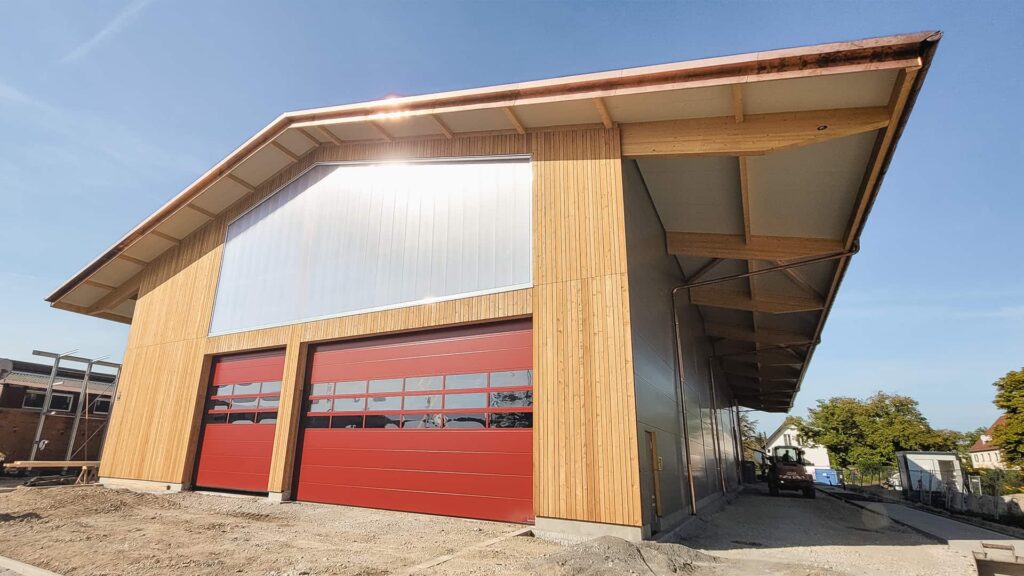

KW 37 2023: Abnahme
Nach der Abnahme fallen noch einzelne Restarbeiten an.
KW 30 2023: Traditionelles Richtfest und Schalungsarbeiten
Unser Fokus für diese Woche ist es, die letzten Arbeiten an der Schalung am Büro abzuschließen. Hier gilt es die Stöße und Ecken der Schalung abzudichten. Damit kann die Schalung des Büros komplett abgeschlossen werden. Im Bereich der Halle geht es mit der Montage der Wandlichtstraße, die als PC-Verglasung ausgeführt wird, weiter. Für optimale Tageslichtverhältnisse wird ebenfalls eine Lichtkuppel auf dem Dach der Halle montiert. Diese Arbeiten sollten ebenfalls in den nächsten Tagen abgeschlossen werden. Ebenfalls wurde weiter am Anbau gearbeitet, hier wurden die Schweißarbeiten auf dem Flachdach fertiggestellt. Und das Beste am Schluss: Diese Woche feierten wir traditionsgemäß Richtfest! Zusammen mit dem gesamten Team, den Mitarbeiterinnen und Mitarbeiter der Zimmerei Frank sowie allen am Projekt Beteiligten konnte feierlich angestoßen werden. Wir sind stolz auf die tolle Zusammenarbeit und freuen uns über den erfolgreichen Projektverlauf!

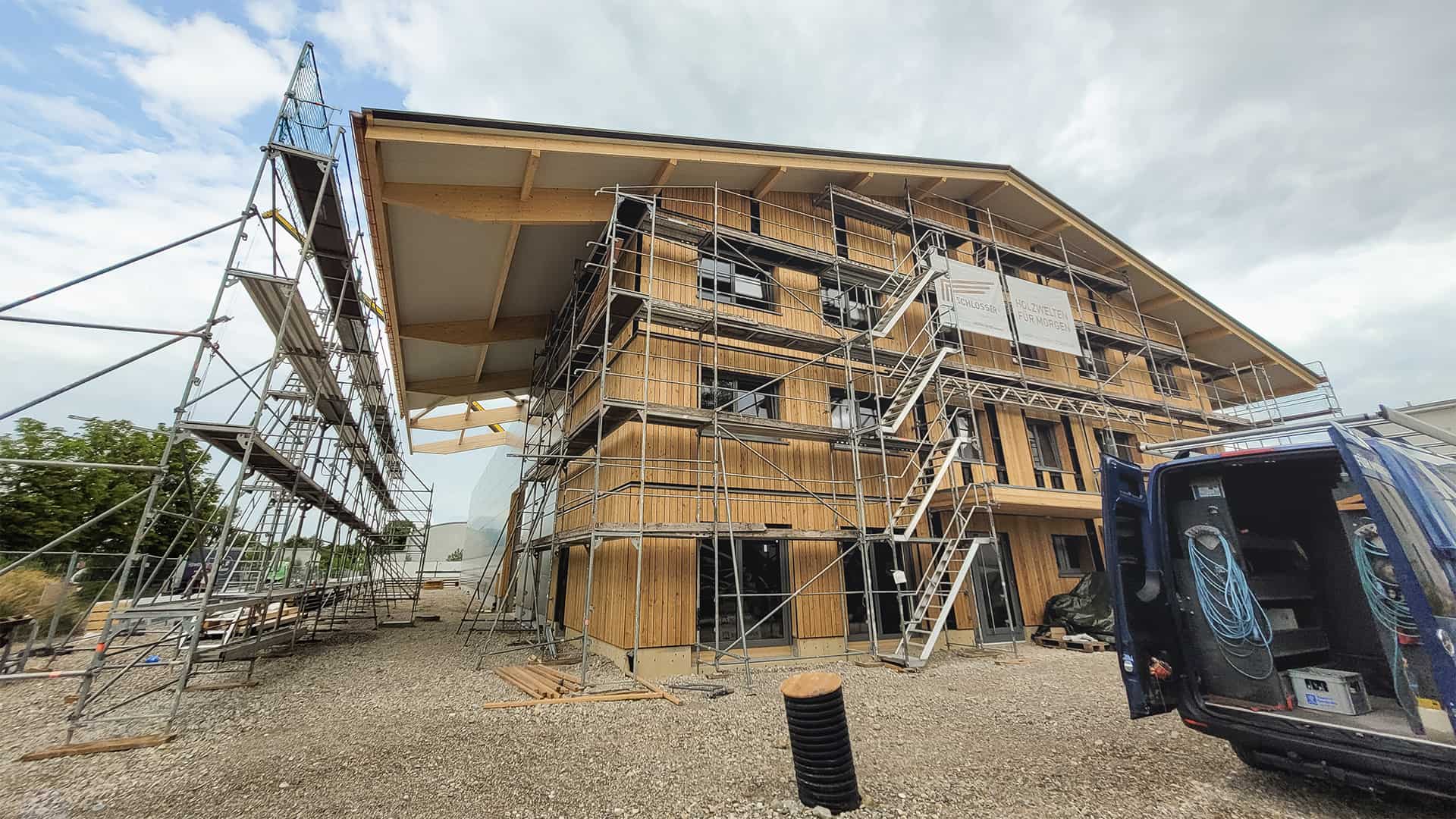

KW 29 2023: Aufrichten der letzten Giebelseite
Letzte Woche konnten alle Aufgaben nach Zeitplan erledigt werden, für eine zusätzliche Koordination vor Ort ist zur Verstärkung unser Bauleiter drei Tage auf der Baustelle dabei. Die zweite Empore wurde an der Längswand fertiggestellt, im Anschluss daran beginnt das Anbringen der Innenverkleidung an der Hundeggermaschine. Nach dem vollständigen Aufrichten der letzten Giebelseite konnte dann die Montage des Lichtfirst beginnen. Parallel werden die letzten Arbeiten zur Fertigstellung der Dachdeckerarbeiten erledigt.

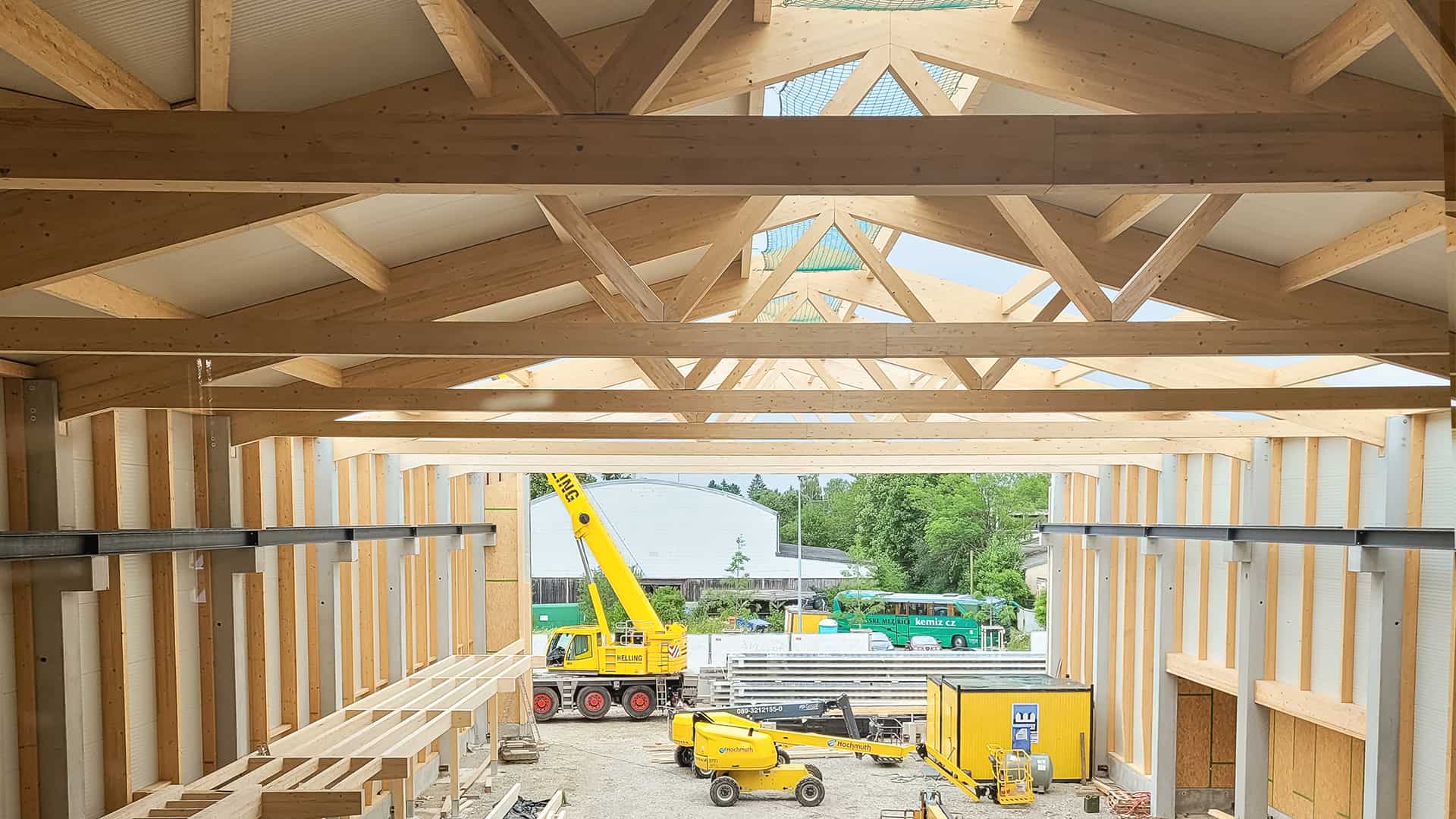

KW 28 2023: Letzter Binder der Halle montiert
Unser Team beginnt mit dem Aufrichten der zweiten Empore an der Längswand der Halle. Ein weiterer finaler Schritt diese Woche ist der Zusammenbau und das Aufstellen des letzten Binders in der Halle. Der Binder vervollständigt die Dachkonstruktion und ermöglicht das Aufrichten der zweiten Giebelseite, was ebenfalls noch auf dem Programm steht. Der Hallengiebel zur Büroseite, der bereits aufgerichtet ist, wird mit Dreischichtplatten verkleidet.

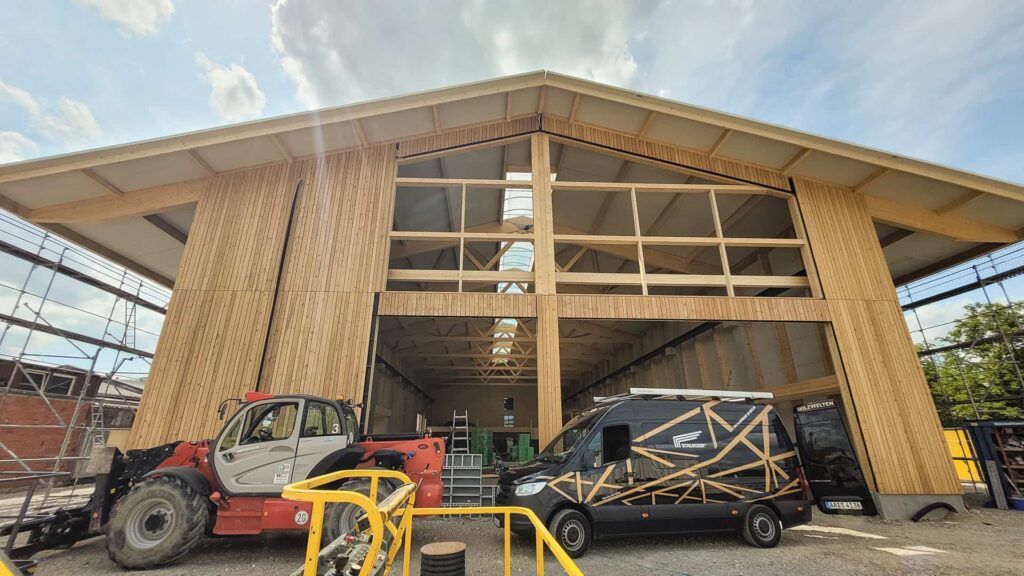

KW 27 2023: Dachdeckungsarbeiten und weitere Montagearbeiten
Derzeit stehen die Dachdeckungsarbeiten an der Tagesordnung, hier sind wir dabei die Dachdämmpaneele über dem Bürogebäude zu verlegen. Parallel zu den Verlegungsarbeiten wird der Dachverband am Bürogebäude montiert. An der Halle laufen diese Woche weitere Montagearbeiten der Binderkonstruktion. Ebenfalls beginnen wir in KW 27 mit der Montage der ersten Empore in der Halle, um die Lagerfläche der Halle zu erweitern.

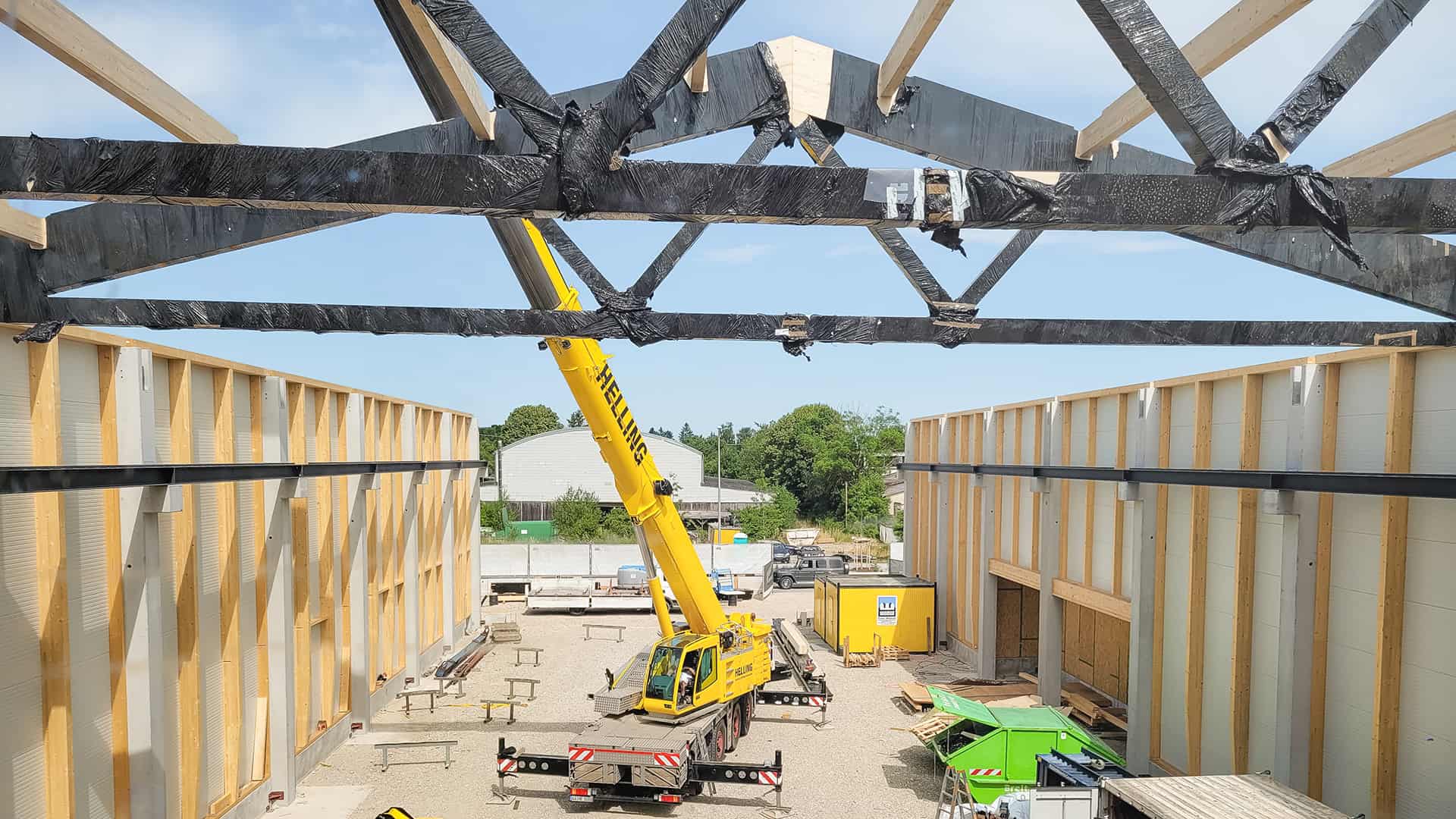

KW 26 2023: Erste Binder montiert

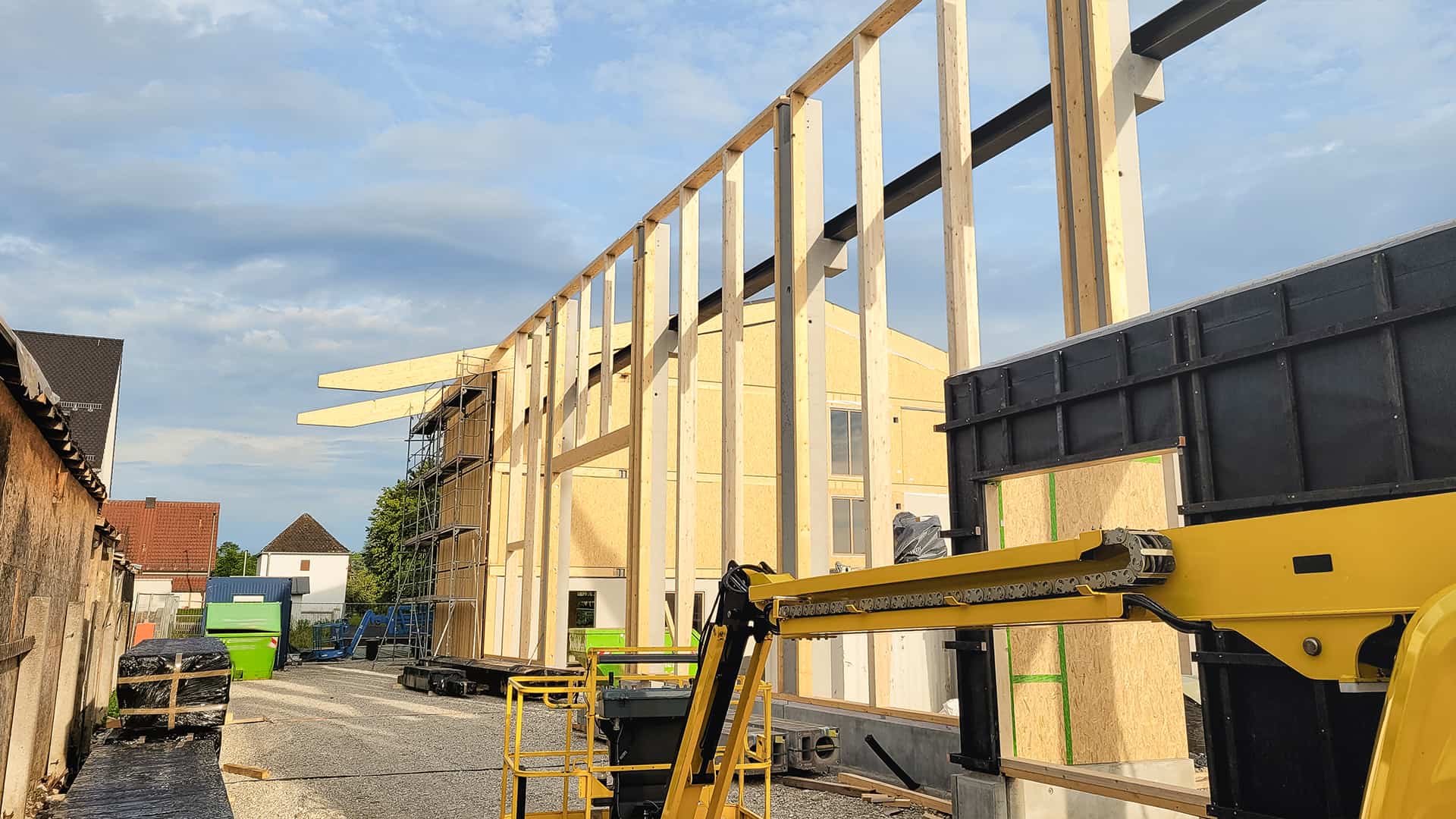

Zwischenzeitlich wurden alle Längswände der Halle aufgerichtet und fertiggestellt, sodass diese Woche die Montage der Binderkonstruktion der Halle für unser Team auf dem Plan steht. Parallel zu den Arbeiten an der Halle wurde auch am Bürogebäude fleißig weitergearbeitet. Hier haben bereits die Dachdeckungsarbeiten am Bürogebäude begonnen, genauso sind die Vorbereitungen im Innenbereich für die Nachunternehmer im vollen Gange. Ein reibungsloser Ablauf erfordert schon in der Planung eine genaue Abstimmung der Schnittstellen und einen transparenten Informationsfluss zwischen Nachunternehmer und Auftraggeber.
KW 25 2023: Holzkonstruktion auf der Baustelle wächst

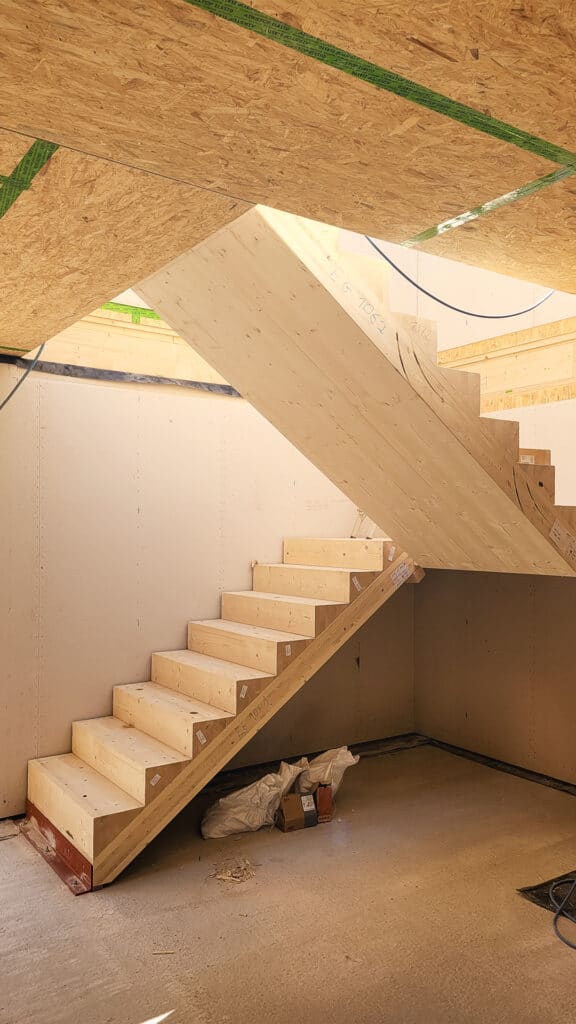

Diese Woche erstellen wir die Pfosten-Riegel-Konstruktion, um die Paneele an den Längswänden zu befestigen. Anschließend werden die Wanddämmpaneele an den Längswänden montiert. Wände und Decken des Technikraums werden aufgerichtet, ebenfalls erfolgt die Montage der separaten Wand sowie Decke für den Anbau, wo später die Abbundanlage vorgesehen ist.

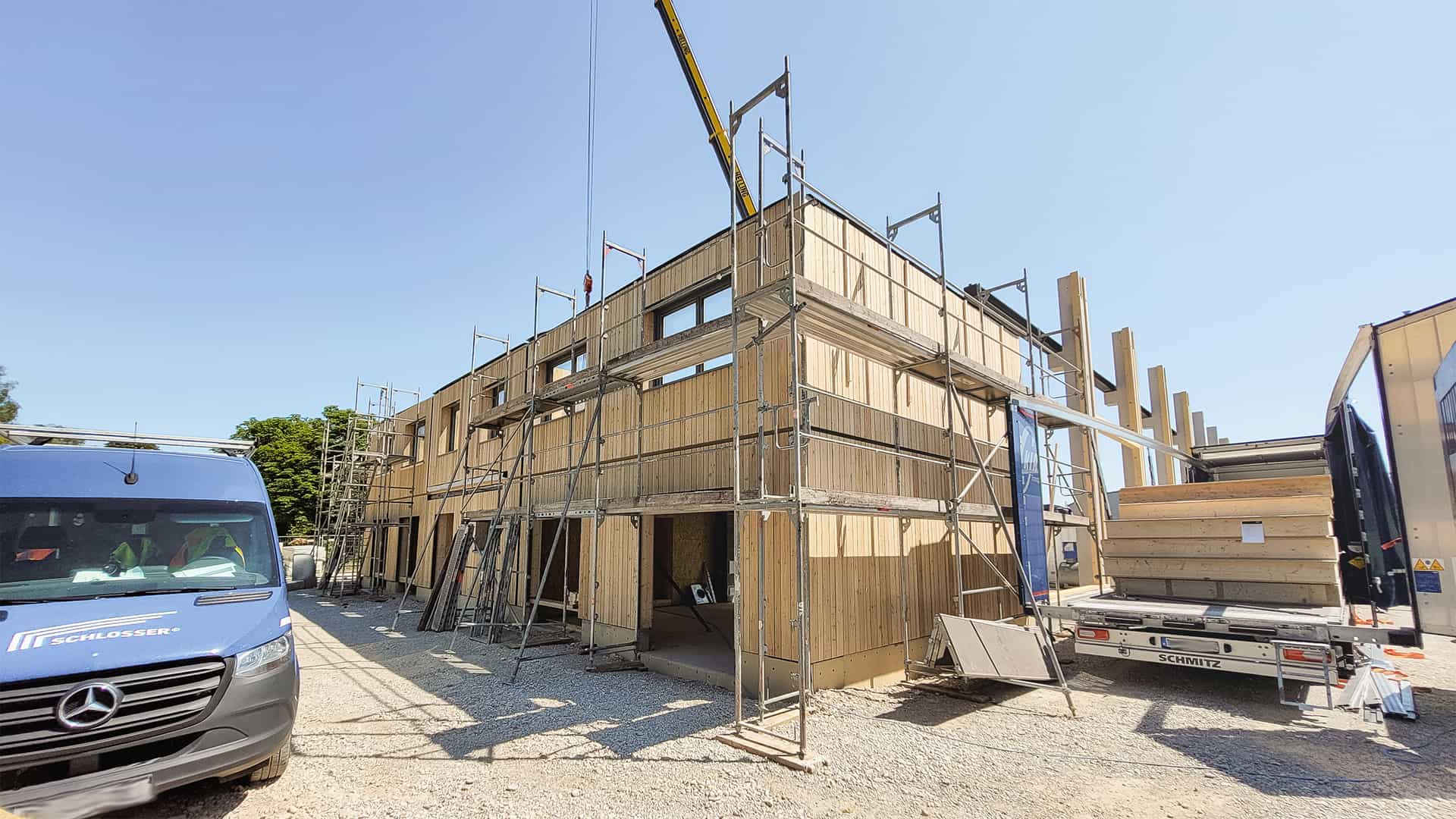

KW 24/25 2023: Aufrichten des Bürogebäudes in knapp einer Woche
Dank des hohen Vorfertigungsgrads konnten wir alle Wände des Bürogebäudes mit Fenstern und Fassaden bereits in unserem Werk fertigen. Diese mussten nun nur noch auf der Baustelle aufgerichtet werden. Diese innovative Methode hat uns enorm viel Zeit und Aufwand erspart. In nur einer Woche kann somit das gesamte dreistöckige Bürogebäude von unserem Zimmerer aufgerichtet werden. Die Vorfertigung der Wände im Werk hat mehrere Vorteile mit sich gebracht: Zum einen konnten wir die Qualität und Präzision der Arbeit in kontrollierter Umgebung sicherstellen und gleichzeitig Ressourcen sparen, da die Montage vor Ort deutlich schneller vonstattengehen konnte als bei herkömmlichen Bauweisen. Das hat auch den Arbeitsablauf auf der Baustelle optimiert und ermöglicht es uns, den Zeitplan einzuhalten.
